<!doctype html>

办公空间弱电施工案例:上海某科技公司 1200㎡ 办公空间全栈弱电智能化改造(25 天交付 · 单平米造价 165 元)

办公空间弱电施工案例:上海漕河泾某 SaaS 公司 1200㎡ 全栈弱电改造

25 天从毛坯到投产,1200㎡ 整层办公一次性打通网络、WiFi、监控、门禁、会议室 AV 五大子系统。本文重点回答:小办公怎么省钱、怎么避坑、怎么算账。

项目鸟瞰:办公空间弱电整体改造

一、项目背景与挑战

1.1 客户画像

项 信息
行业 SaaS / 企业服务
地点 上海漕河泾开发区
面积 整层 1200㎡(实用率 78%)
布局 开放工位 96 工位 + 4 间会议室 + 1 间路演厅 + 1 个茶水区 + 1 间机房
员工 当前 80 人,半年内扩到 130 人
租约 已签 3 年,要求 30 天内搬迁入驻
痛点 原办公退租、新址毛坯、装修与弱电同步进场

1.2 客户的核心诉求(按优先级)

  1. 快速交付:装修完成即投产,工期 ≤ 30 天;
  2. WiFi 满格:开放工位 + 会议室 + 路演厅零死角,移动办公不掉线;
  3. 可视化安防:门禁 + 视频监控一体化,HR 可查考勤;
  4. 会议提效:每间会议室支持一键投屏、视频会议不卡;
  5. 可扩展:半年内扩到 130 人无须大改。

二、需求诊断与现状评估

办公网络拓扑图

进场当天我们就做了三件事:勘察、走线、算账。

2.1 物理层勘察

项 实测结果 标准
层高 净高 2.7m(吊顶后 2.4m) 桥架下沿距地 ≥ 2.2m
强电桥架 已布设在走廊两侧,距地 2.6m 与弱电桥架间距 ≥ 300mm
弱电井 每层 1 个,1.5m×1.2m,位于电梯厅旁 可容纳 1 个 42U 机柜
配电 每工位 1 个双口 220V,无地插 工位区增设地插
窗户 落地玻璃窗,朝南 AP 信号衰减需注意

2.2 业务层诊断

  • 工位密度:96 个工位按 2.5㎡/人布置,每 4 个工位共享 1 个 AP 覆盖区;
  • 会议室:4 间(8 人、12 人各 2 间),全部需要视频会议能力;
  • 路演厅:1 间 80㎡,可容纳 40 人,需要大屏 + 无线投屏;
  • 门禁点位:主入口 1、电梯厅 1、机房 1、财务室 1、领导办公室 2 = 6 个;
  • 监控点位:前台、电梯厅、走廊、出入口、机房 = 共 12 个。

2.3 合规层诊断

  • 楼宇为甲级写字楼,消防要求桥架穿楼板需做防火封堵;
  • 弱电井需加装挡水槛 + 应急照明;
  • 摄像头需符合个保法,公共区域采集需张贴提示标识。

三、方案设计

3.1 设计原则

  • 一次规划、分步实施:所有点位按 130 人满配预留,线缆一次到位;
  • PoE 化:AP、摄像头、门禁、面板 AP 全部 PoE 供电,减少电源线;
  • 云端管理:交换机、AP、摄像头、门禁全部支持云端/集中管理;
  • 可视化:拓扑、流量、终端状态全部可视化。

3.2 五大子系统集成

3.2.1 有线网络(星型 + 汇聚)

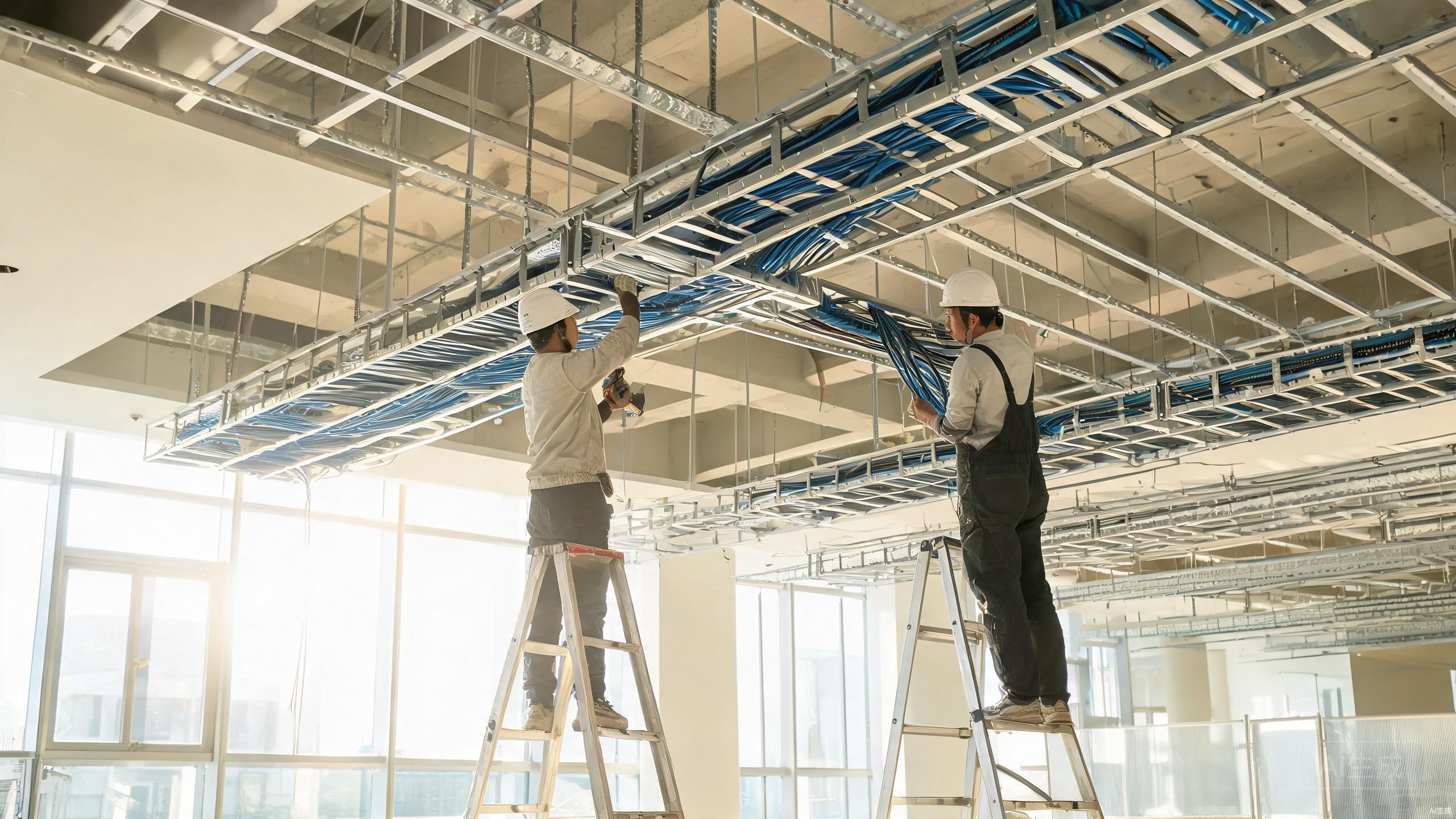

现场施工:天花板桥架与线缆敷设

  • 核心层:1 台 24 口万兆汇聚交换机(位于机房);
  • 接入层:每层 1 台 48 口 PoE 接入交换机 + 2 台 24 口 PoE 接入交换机(共 3 台);
  • 主干:6 类非屏蔽双绞线到桌面,OM3 多模光纤做楼层主干;
  • 信息点:共布 180 个(工位 96 + 会议室 24 + 路演厅 8 + 备用 52)。

3.2.2 WiFi 覆盖(AP 面板 + 高密)

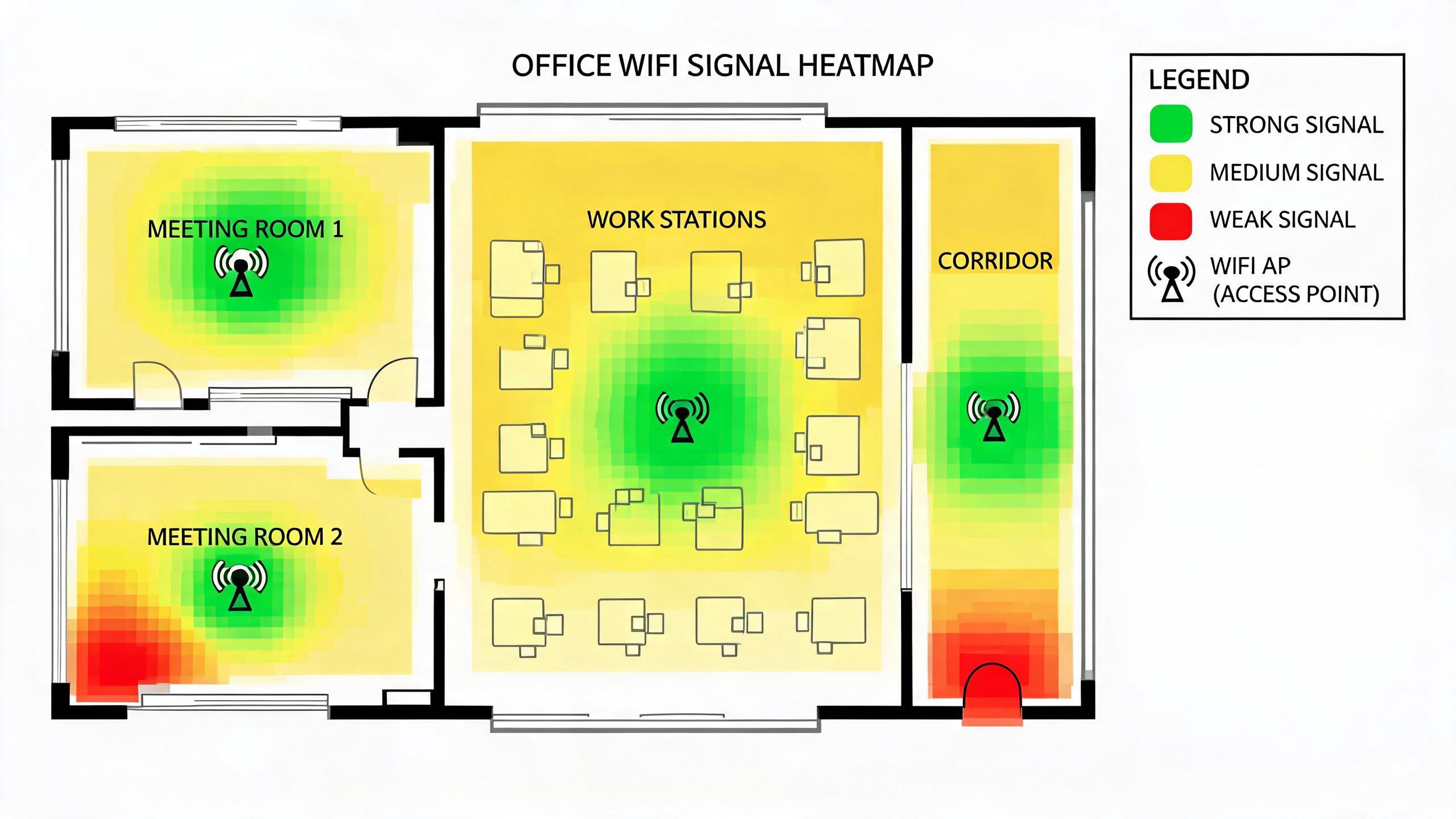

办公区 WiFi 信号热力图

  • 共部署 18 台 AP(工位区 12 台面板 AP + 会议室 4 台放装 AP + 路演厅 2 台高密 AP);
  • 5GHz 优先,2.4GHz 兜底;
  • 漫游阈值 -65dBm,跨 AP 切换 < 50ms。

3.2.3 视频监控(PoE + 云存)

门禁与视频监控一体化

  • 共 12 台 400 万 PoE 摄像头(半球 8 台 + 枪机 4 台);
  • 存储:NVR 1 台(8 盘位,满配 8×4T,保存 30 天);
  • 萤石/海康云平台支持手机远程查看。

3.2.4 门禁一卡通

  • 共 6 套门禁(主入口 + 电梯厅 + 机房 + 财务室 + 2 间领导办公室);
  • 协议:韦根 26/34,双向刷卡;
  • 平台:与 HR 系统对接,考勤自动统计。

3.2.5 会议室 AV 系统

会议室 AV 集成

  • 4 间会议室各配:65 寸电视 + 无线投屏器 + 全向麦 + 摄像机;
  • 路演厅:135 寸投影 + 电动幕布 + 4K 矩阵 + 数字会议系统;
  • 全部支持腾讯会议、Zoom、Microsoft Teams 三平台接入。

四、施工组织与工期

25 天施工甘特图

4.1 工期总览

阶段 时间 内容
勘察 + 设计 Day 1-3 现场勘测、点位图、施工图
桥架 + 穿线 Day 4-10 主干桥架、楼层桥架、6 类线敷设
机房 + 设备安装 Day 11-16 机柜、交换机、AP、摄像头、门禁
会议室 AV Day 17-20 电视、投影、麦克风、摄像机
调试 + 验收 Day 21-25 网络打通、信号测试、培训交付

4.2 关键里程碑

  • Day 10:所有线缆敷设完毕,FLUKE 测试 100% 通过;
  • Day 16:设备上架完毕,基础网络 ping 通;
  • Day 20:会议室 AV 全部可用;
  • Day 25:客户验收,签发验收单。

五、造价清单

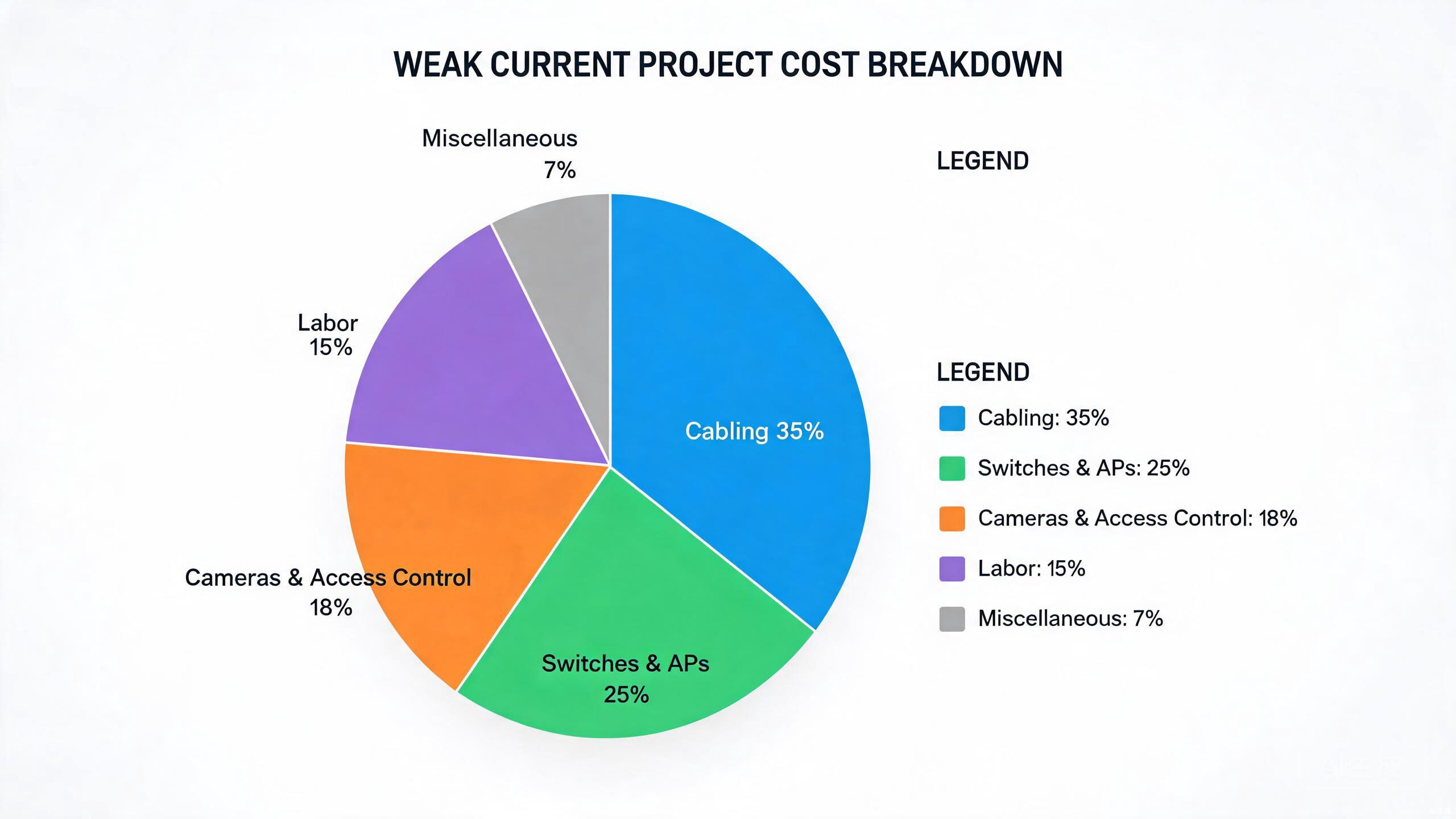

项目造价分布

5.1 总造价与单平米成本

项 金额(元) 占比
线缆 + 桥架 + 辅材 69,300 35%
交换机 + AP + NVR 49,500 25%
摄像头 + 门禁 39,600 18%
人工 + 施工 29,700 15%
会议室 AV 19,800 7%
合计 207,900 100%
单平米造价 173 —

5.2 主要材料清单

设备 型号 数量 单价(元)
24 口万兆汇聚交换机 华为 S5731-S24P4X 1 8,800
48 口 PoE 接入交换机 华为 S5735-S48P4X 1 5,500
24 口 PoE 接入交换机 华为 S5735-S24P4X 2 3,800
面板 AP 华为 AP362 12 580
放装 AP 华为 AP365 4 880
高密 AP 华为 AP668 2 1,800
400 万半球 PoE 摄像头 海康威视 DS-2CD2345 8 480
400 万枪机 PoE 摄像头 海康威视 DS-2CD3T45 4 580
8 盘位 NVR 海康威视 DS-7916N-K4 1 2,400
门禁一体机 中控智慧 SC405 6 880
6 类非屏蔽网线 罗格朗 CAT6 UTP 180 箱点位 45/箱
OM3 多模光纤 长飞 OM3 6 芯 200m 18/m
桥架 100×50 镀锌桥架 320m 28/m

六、避坑要点(10 条血泪教训)

  1. 桥架别贴强电:强弱电桥架间距 ≥ 300mm,否则干扰 WiFi 信号;
  2. 预留 30% 信息点:96 个工位至少预留 30 个备用点(会议室、领导办公室、临时工位);
  3. AP 别放吊顶正中:铝合金吊顶会衰减 6-8dBm,建议偏 30cm 放置;
  4. 摄像头避开逆光:前台摄像头背光时人脸全黑,加遮光罩或换位;
  5. 门禁别用 12V 集中供电:远端压降导致刷卡不灵敏,改为 220V 转 12V 就近供电;
  6. 会议室 HDMI 走暗管:明线 1 年内必坏,暗管 + 牵引绳才是长久之计;
  7. NVR 硬盘要企业级:监控盘 7×24h 写入,家用盘 3 个月就坏;
  8. PoE 功率算清楚:AP + 摄像头 + 门禁同时 PoE 时,按 80% 冗余选交换机;
  9. 接地不可省:机房接地电阻 ≤ 4Ω,否则雷击一波带走一半设备;
  10. 测试要 FLUKE:不仅打线通,还要测回波损耗、近端串扰,留下测试报告。

七、验收清单

7.1 网络验收

  • [x] 所有信息点 FLUKE 测试通过(180/180);
  • [x] Ping 不丢包,核心交换机到接入交换机延迟 < 1ms;
  • [x] 万兆主干 iperf 测速 ≥ 9.4Gbps;
  • [x] WiFi 信号强度 ≥ -65dBm 区域占比 98%。

7.2 安防验收

  • [x] 12 个摄像头全部在线,回看正常;
  • [x] NVR 存储可保存 30 天;
  • [x] 6 套门禁刷卡响应 < 0.5s;
  • [x] 消防封堵完成,弱电井干燥。

7.3 会议室验收

  • [x] 4 间会议室视频会议、投屏测试通过;
  • [x] 路演厅大屏 + 投影双显测试通过;
  • [x] 数字会议系统话筒无啸叫。

八、项目交付与 ROI

8.1 交付物清单

  • 弱电拓扑图(AutoCAD)
  • 信息点点位表(Excel)
  • FLUKE 测试报告(PDF)
  • 设备序列号与 MAC 地址清单
  • 用户使用手册
  • 一年质保承诺书

8.2 ROI 评估

项 数值
总投入 207,900 元
年节省租金(避免延期) ~80,000 元
年节省人力(智能门禁+考勤) ~30,000 元
年节省差旅(视频会议) ~50,000 元
回收周期 约 18 个月

九、可复用的 5 个经验

  1. 小办公也上汇聚:1200㎡ 也值得一台万兆汇聚,未来扩容无忧;
  2. PoE 化是趋势:AP、摄像头、门禁、面板 AP 全部 PoE,少了一半电源线;
  3. 会议室一次到位:装修阶段不预埋,后期改造成本翻 3 倍;
  4. 验收要留痕:FLUKE 测试报告、签到表、培训记录,都是后续运维的依据;
  5. 找云管理平台:交换机 + AP + NVR + 门禁全部上云,IT 人员出差也能远程维护。

—

关于作者:弱电施工一线 8 年,主导过 30+ 办公空间弱电改造项目。本文案例脱敏后分享,参数与造价可作为同类项目参考。
